解説および解答

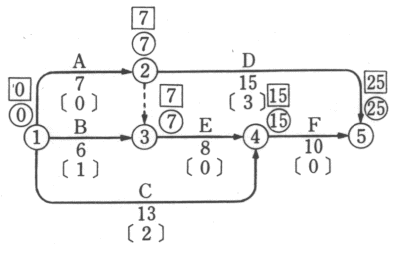

(1)最早開始時剤(EST)と最遅終了時刻(LFT)を求めると

○ 内の数値:最早開始時刻(EST)
□ 内の数値:最遅終了時刻(LFT)
〔 〕内の数値:トータルフロート(TF)
クリティカルパスは,@→A→B→C→Dになる(トータルフロートが0となる作業の経路)。
