解説および解答

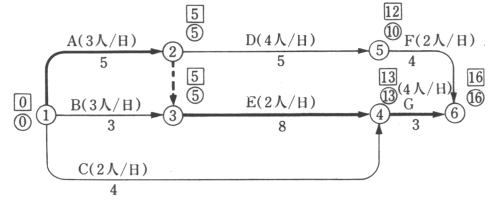

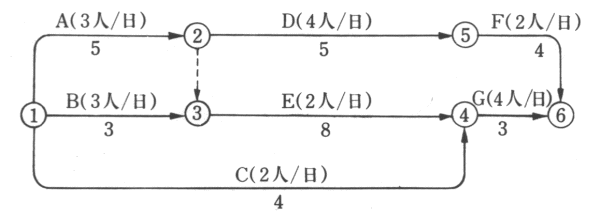

条件1〜7までをネートワークで示すと図1のようになる。
上図をもとに最遅終了時刻,最早開始時刻を求めると下図のようになる。
□:最遅終了時刻(LFT)
○:最早開始時刻(EsT)
太線:クリティカル・パス(CP)
したがって,クリティカルパスはA→E→G作業となる。
