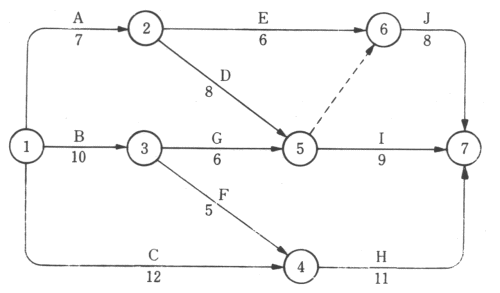

下図のネットワークで示される工事について,次の問に答えよ。
 なお,図において矢線の上段は作業名,下段は所要日数を示す。
(1) 工期を求めよ。
(2) 作業Aの最遅終了時刻を求めよ。
(3) 作業Dのトータルフロートを求めよ。
(4) 作業Dのフリーフロートを求めよ。
(5) 着工後7日の作業を終えた段階で工程のフォローアップを行ったところ,各作業の残所要日数は次の表のとおりとなった。
 所要工期は何日になるか。
作 業 名 A B C D E F G H I J
残所要日数 2 3 7 10 6 5 6 12 9 10
